Projektne naloge

Večji projekt lahko razdelimo na več faz projekta. Za ločeno šifro projekta se odločimo takrat, ko želimo imeti ločeno spremljanje stroškov, prihodkov na posamezni projekt. Tako šifro projekta lahko izberemo na dokumentih.

V tabeli projektnih nalog pa za posamezno fazo projekta nadalje določimo projektne naloge. Ena naloga je ena pozicija. Za posamezno nalogo določimo roke za izvedbo, nadrejeno nalogo, predviden čas trajanja v urah, dodaten opis roka za začetek/zaključek izvedbe, opisno kdo je zadolžen za izvedbo posamezne naloge.

Pregled, vnos in desni meni

Izbira desnega menija Projektne naloge v šifrantu Projekti prikaže vnesene projektne naloge projekta, na katerem stoji kazalček.

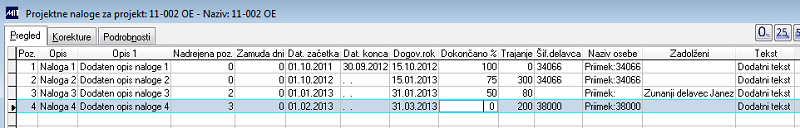

VSI projekti projektne naloge.PNG

S klikom na hitro tipko za vnos ali funkcijsko tipko F3 za projekt dodamo novo projektno nalogo. Obstoječo pa popravljamo tako, da se postavimo nanjo in kliknemo na hitro tipko za korekture ali funkcijsko tipko F7. Če želimo samo vpisati odstotek dokončanja, si lahko pomagamo z nekaj hitrimi tipkami.

VSI projekti projektne naloge hitre tipke za dokončanje.PNG
Če izberemo tipko za dokončanje 100%, se v polje datum konca vpiše tekoči datum, ki ga lahko s korekturo popravimo. Vse spremembe datumov posamezne naloge lahko pogledamo z izbiro hitre tipke za pregled arhiva sprememb datumov (rumeno obarvana hitra tipka na spodnji sliki).

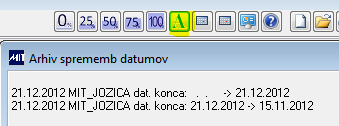

VSI projekti projektne naloge sprememba datumov.PNG

Ko vnašamo novo projektno nalogo lahko s klikom na gumb ob polju Opis (slika odprte mape) dobimo seznam vseh do tedaj vnesenih nazivov nalog. Lahko pa naziv sami vnesemo.

Datum konca vnesemo samo, če je naloga že zaključena, sicer mora biti datum prazen. V polje Trajanje lahko vpišemo predvideno število ur za konkretno nalogo. V polju Nadrejena pozicija določimo, ali si naloge sledijo ena za drugo (nadrejena pozicija je pozicija ene od predhodnih nalog) ali pa njihov začetek ni povezan z dokončanjem neke druge naloge (nadrejena pozicija je 0).

VSI projekti projektne naloge vnos.PNG

Na koncu ekrana je v levem kotu prikazano skupno stanje projekta glede na projektne naloge in odstotek njihove dokončanosti.

VP projekti projektne naloge 1.png
V desnem menija imamo možnost prestaviti pozicijo, pregledati časovnico po tednih ali pregledati časovnico po mesecih.

VSI projekti projektne naloge desni meni.PNG
Spremeni pozicijo:

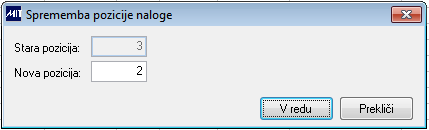

VSI projekti projektne naloge sprememba pozicije.PNG

Časovnica po tednih:

Časovnica po tednih omogoča tedenski pregled nalog za enega ali več projektov (možnost uporabe znaka *).

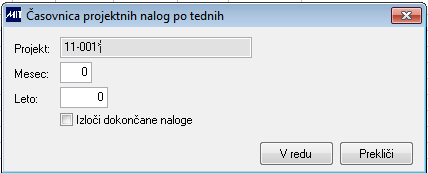

VSI projekti projektne naloge časovnica vnos.PNG
Za pregled vseh tednov, mesecev in let izbranega projekta je potrebno v poljih Mesec in Leto pustiti 0, kar pomeni vsi meseci, vsa leta.

Projekti in njihove naloge, ki spadajo med izbrane pogoje se prikažejo na ekranskem pregledu. Že na pregledu projektnih nalog in na pregledu časovnice so naloge, ki so v zamudi glede na dogovorjeni rok, obarvane rdeče. Na pregledu projektnih nalog se poleg tega izračuna še zamuda v dnevih.

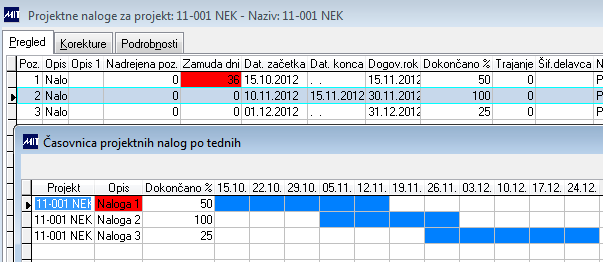

VSI projekti projektne naloge po tednih.PNG
Modro obarvani teden pomeni, da se naloga izvaja v obarvanem tednu. Če bi želeli Nalogo 2, ki je že dokončana iz časovnice umakniti, bi morali pri odločitvenih pogojih izbrati opcijo Izloči dokončane naloge.

Podatke je iz pregleda mogoče izvoziti z izbiro desnega menija Izvoz podatkov. Izvoz v Excel obarvanosti ne prenese, se pa pri tednih, kjer se naloga izvaja prenese vrednost 1. morebitno obarvanje v Excelu mora narediti uporabnik sam (npr. z opcijo pogojnega obarvanja)

VSI projekti projektne naloge po tednih excel.PNG

Časovnica po mesecih:

Časovnica po mesecih omogoča mesečni pregled nalog za enega ali več projektov (možnost uporabe znaka *). Pogoji na vstopni maski so enaki kot pri časovnici po tednih.

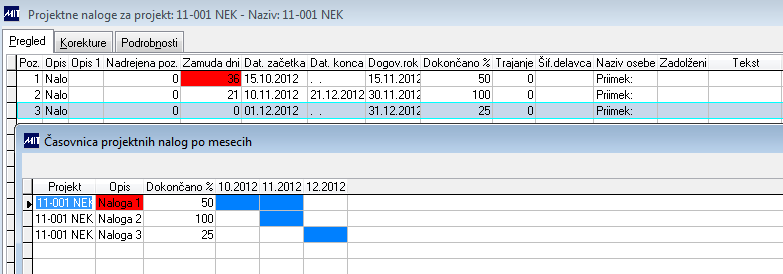

VSI projekti projektne naloge po mesecih.PNG

V tem prispevku
